Andrej Sitkey - Blog o doprave ⛔️

ℹ️ Prvý článok k téme bol publikovaný 13. novembra 2024


Blog píšem pri príležitosti druhého výročia od odsúhlasenia finančných prostriedkov na veľkoplošné opravy miestnych ciest Akademická, Dolnočermánska a Braneckého. Na mestskom zastupiteľstve sme 25.05.2023 schválili 130 000 euro. Zároveň pred pol rokom som písal o rekonštrukciách ciest v meste Nitra, tak sa poďme pozrieť, čo sa odvtedy zmenilo.

Rekonštrukcia Hollého ulice

Rekonštrukcia tejto ulice sa najčastejšie spomína v diskusiách na sociálnych sieťach. V júni 2021 bola podpísaná zmluva na spracovanie projektovej dokumentácie a inžiniersku činnosť za 63 000 euro. Ani za takmer štyri roky sa nepodarilo vybaviť stavebné povolenie. V súčasnosti prebiehajú diskusie o organizácii dopravy, najmä o zriadení vyhradeného pruhu pre autobusy a napojenia na okružnú križovatku, ktorá sa má rekonštruovať v rámci výstavby bytových domov na Hviezdoslavovej ulici. Podľa informácií z mestského úradu stavebné povolenie by malo byť vydané v lete. Uvidíme, či sa primátorovi podarí splniť sľub, ktorí dal v rámci kampane Sme pripravení a rekonštrukciu začať ešte tento rok. Na mestskom zastupiteľstve sme odsúhlasili financovanie rekonštrukcie z európskych zdrojov. Primátor napriek tomu predložil návrh na realizáciu z úveru vo výške 2,2 milióna euro. Tieto finančné prostriedky majú byť použité aj na rekonštrukciu priľahlých komunikácii, a to napriek tomu, že na Štrkovej a Mudroňovej ulici sa bude rekonštruovať priľahlá budova, pri ktorej môže prísť k poškodeniu rekonštruovaných chodníkov a ciest.

Rekonštrukcia Radlinského ulice

Cesta je súčasťou pešej zóny a je v katastrofálnom stave, pripomína patchwork. V novembri 2021 bola podpísaná zmluva na spracovanie projektovej dokumentácie a inžiniersku činnosť za 69 000 euro. V januári 2025 sme sa dopracovali k územnému rozhodnutiu. V súčasnosti sa pripravujú podklady pre stavebné povolenie. Napriek tomu, že nie je pripravené stavebné povolenie, primátor predložil návrh na realizáciu z úveru vo výške 800 000 euro.

Rekonštrukcia miestnych ciest Akademická, Braneckého, Bratislavská, Dolnočermánska, Hviezdoslavova, Palánok

V máji 2023 zastupiteľstvo na rekonštrukcie ciest Akademická, Braneckého a Dolnočermánska schválilo 130 000 eur. Na týchto uliciach sa mali rekonštruovať asi 70 m dlhé úseky, ktoré sa nachádzajú tesne pred križovatkou, kde sú najväčšie priečne a pozdĺžne nerovnosti. Zmluva so zhotoviteľom bola podpísaná v septembri 2023, avšak bola zrušená pre námietky zo strany realizátora.

V máji 2024 sme v mestskom zastupiteľstve schválili finančné prostriedky na rekonštrukciu ďalších ciest – Akademická II. etapa od Tr. A. Hlinku po Výstavnú, Hviezdoslavova od vjazdu do Židovského cintorína po križovatku s Pražskou, Bratislavská pred križovatkou pri OC Tesco a Palánok od uličky za Tabáňom po Mariánsku. Zastupiteľstvo na rekonštrukcie schválilo 462 000 euro. Po roku sme sa dopracovali k podkladom na verejné obstarávanie a v prípade Hviezdoslavovej a Akademickej už začal výber zhotoviteľa. Rekonštrukcie sa obstarávajú jednotlivo, nie v jednom balíku. V rámci opravy Akademickej som navrhol zmenu organizácie dopravy, ktorá spočívala vo vyznačení dvoch odbočovacích pruhov vľavo v smere do mesta. Uvidíme, či sa to nakoniec podarí realizovať.

Rekonštrukcia priestoru od Prioru po VÚB

Rekonštrukcia tohto úseku bola rozdelená do 3-4 etáp. Prvá etapa pred Priorom bola realizovaná v roku 2024. Počas kampane vedenie mesto propagovalo realizáciu II. resp. III. etapy – priestor pred Orbisom a VÚB. Odhadované náklady na túto rekonštrukciu sú okolo 500.000 €. Vedenie mesta pretláča realizáciu tejto investičnej akcie napriek tomu, že priestor pred Orbisom bol zrekonštruovaný v roku 2022 v rámci výstavby obytného súboru Orbis a dlhodobo sa hovorí o rekonštrukcie budovy VÚB resp. výstavby na priľahlom pozemku. Tento postup napovedá, že vedenie mesta sa nateraz vzdalo myšlienky zásadnej rekonštrukcie v rámci predĺženia pešej zóny.

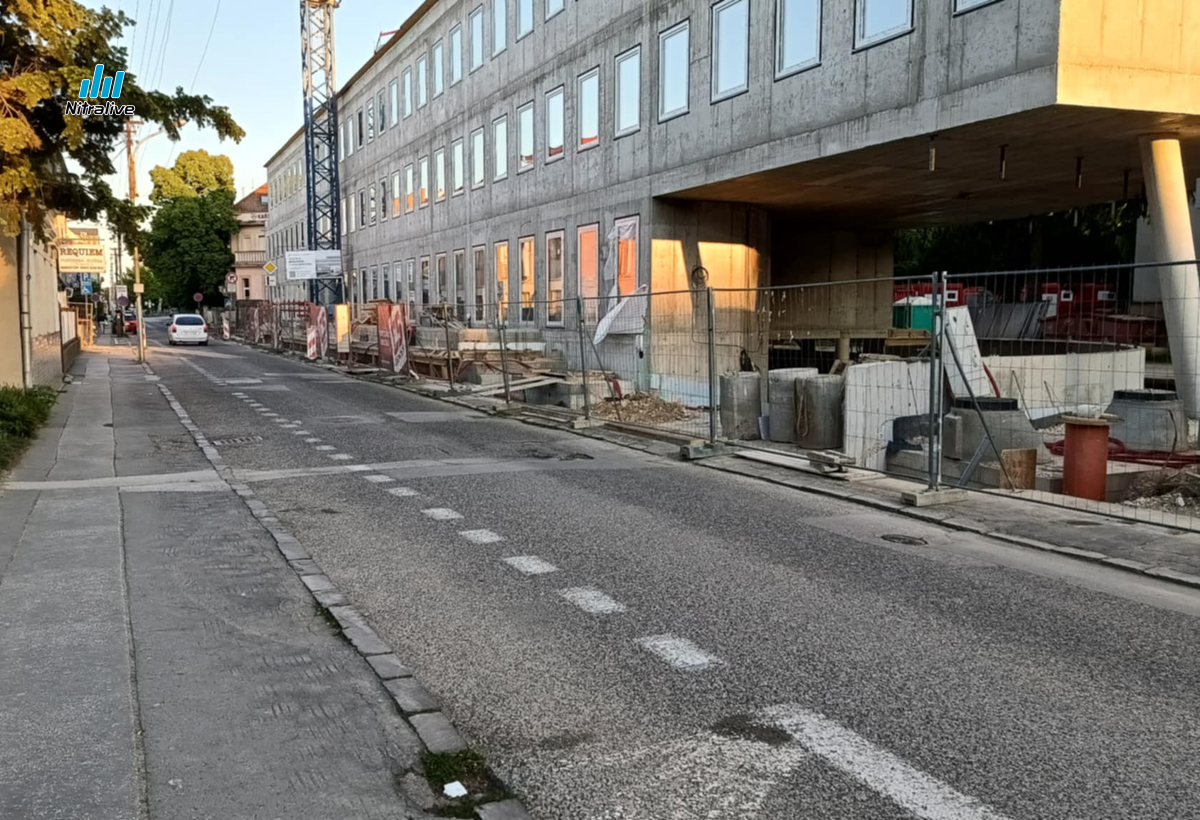

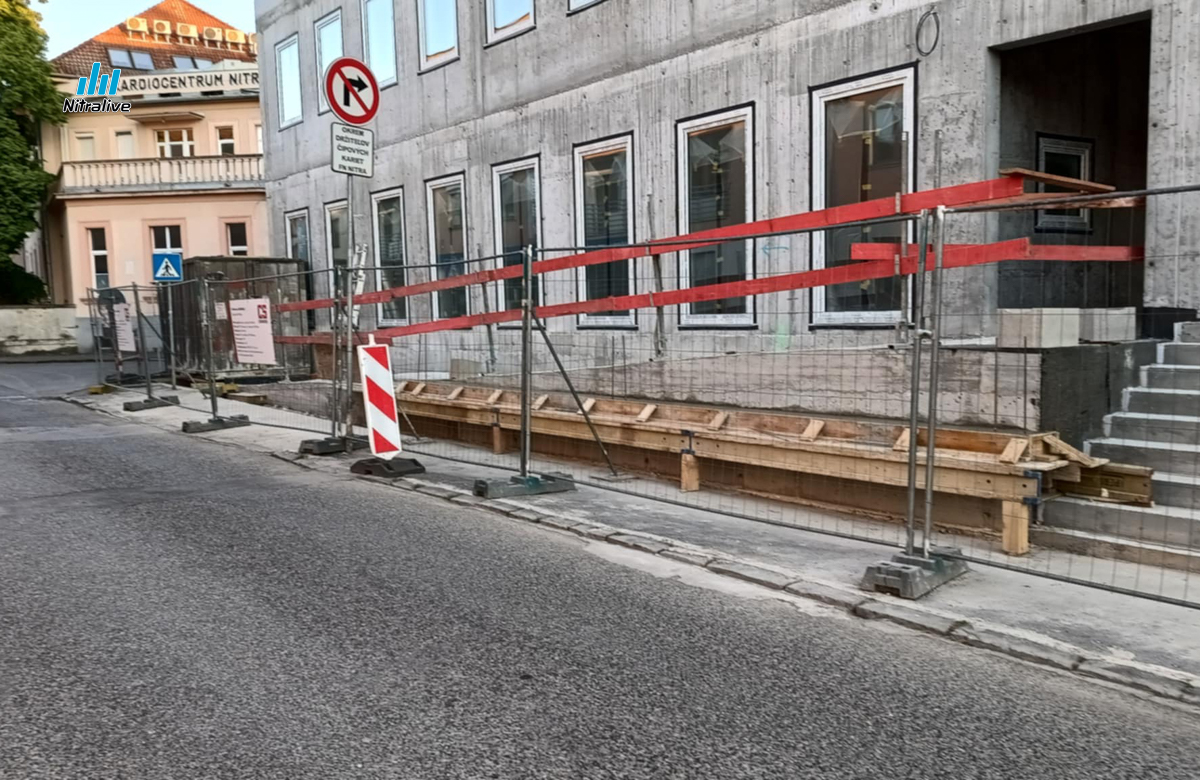

Rekonštrukcia Špitálskej ulice

Na rekonštrukciu Špitálskej bola v porovnaní s inými projektami expresne spracovaná projektová dokumentácia a v súčasnosti sa pripravuje stavebné povolenie. Súčasťou rekonštrukcie je úprava profilu komunikácie, ktorou sa zruší parkovanie vozidiel v úseku od Štefánikovej po Spojovaciu ulicu, rekonštrukcia verejného osvetlenia a zriadenie „parčíka“ pred starým vchodom do nemocnice. Okrem toho súčasťou projektu je aj zjednosmernenie Spojovacej ulice. Celkové investičné náklady boli stanovené na 1.8 milióna euro. Rekonštrukcia Špítálskej je presadzovaná napriek tomu, že v tejto dobe na nej prebieha výstavba zdravotníckeho objektu, ktorého zariadenie staveniska zasahuje do komunikácie.

Popis Popis

Rekonštrukcia cesty na námestí Jána Pavla II. na hradnom kopci

V novembri 2024 boli vyčlenené finančné prostriedky na projektovú dokumentáciu. Pripravené je zadanie na výber je spracovateľa. V súčasnosti sa čaká na schválenie rozpočtových presunov.

Rekonštrukcia cesty Janka Kráľa

Na rekonštrukciu bola spracovaná štúdia, ktorá riešila komplexnú opravu cesty, ktorej súčasťou má byť rekonštrukcia verejného osvetlenia, výstavba oddychových zón a opatrenia na zvýšenie bezpečnosti cestnej premávky pri škole a na križovatke so Schurmanovou ulicou. Na základe štúdie boli odhadnuté náklady na projektovú dokumentáciu pre stavebné povolenie vo výške 123 000 euro.

Rekonštrukcia ulíc Boženy Slančíkovej, Dolnozoborská, Hanulova, Hviezdoslavova K rieke, Popradská, Staničná

Na januárovom zastupiteľstve som predložil návrh úsekov ciest, ktoré by sa mali rekonštruovať v roku 2025. Návrh bol jednohlasne podporený a boli schválené nasledovné úseky ciest:

1. B. Slančíkovej od Tr. A. Hlinku po Chrenovský most
2. Dolnozoborská od Chmeľovej doliny po Platanovu
3. Hanulova od Golianovej po Južnú a časť Železničiarskej od lávky po Hanulovu
4. Hviezdoslavova od vjazdu do Židovského cintorína po Braneckého
5. K rieke od cesty I/64 po prvý most
6. Popradská od skateparku po Nitriansku
7. Staničná od železničnej stanice po vjazd do autobusovej stanice (pôvodne bola schválená Cintorínska, ale vzhľadom na stav komunikácie bola dohodnutá s vedením mesta Staničná ulica) S investičným oddelením bol vykonaná ohliadka, na ktorej bol upresnený rozsah rekonštrukcie a v súčasnosti prebieha príprava zadania pre verejné obstarávanie.

Rekonštrukcia ciest na Chrenovej

Súčasťou návrhu, ktorý som predložil na januárovom zastupiteľstve bol zoznam úsekov ciest na Chrenovej . Mestské zastupiteľstvo schválilo nasledovné úseky:

1. Nábrežie mládeže 73-79
2. Lomnická 2-8
3. Ľudovíta Okánika pri námorníkovi
4. Štiavnická
5. Výstavná 3-21

Tieto rekonštrukcie sa plánujú financovať z poplatku za rozvoj.

Rekonštrukcia miestnych ciest Lidická, Lužianska a Dolnohorská

- Lidická, Lužianska v Dražovaciach prebieha realizácia
- Dolnohorská – prebieha výber zhotoviteľa.

Finacovanie

Na marcové zastupiteľstvo primátor mesta predložil návrh úveru vo výške 17,5 milióna euro. Z toho na rekonštrukciu miestnych ciest malo byť vyčlenených 10 miliónov euro. Súčasťou materiálu bol návrh rozdelenia financií podľa výborov mestských častí a podľa počtu poslancov v jednotlivých mestských častiach. Na aprílové zastupiteľstvo však predložil návrh úveru vo výške 25 miliónov euro, pričom navrhol konkrétne rozdelenie úveru. Na rekonštrukciu ciest bolo vyčlenených približne 5,9 milióna euro a to zväčša na cesty, pri ktorých nie sú vydané potrebné povolenia. Z uvedeného je zrejmé, že mesto nemá jasne stanovenú koncepciu financovania rekonštrukcie ciest.



Zdroj: Andrej Sitkey pre Nitralive.sk
